11月27日至29日,黄登水电站4号机组启动验收委员会对4号机组启动相关工作进行检查验收,黄登监理中心领导班子成员全程参与本次验收活动。

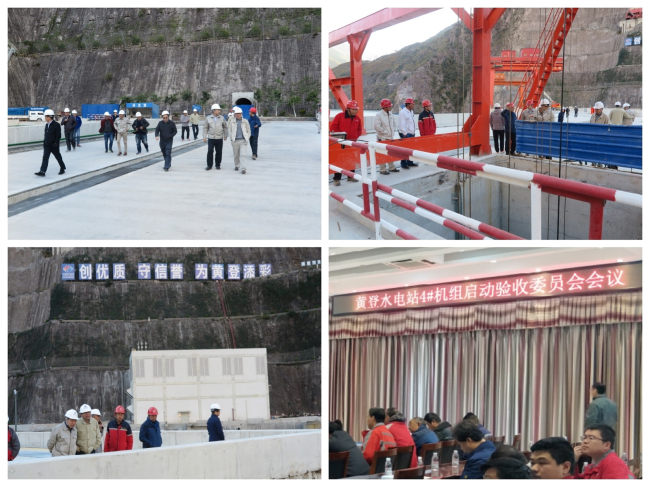

27日上午,4号机组启动验收专家组对黄登水电站坝顶一线、主厂房、开关站、地下厂房土建、金属结构及机电安装等完成情况进行现场检查。11月28日,4号机组启动验收委员会对黄登水电站工地进行查勘,检查过程中监理中心积极配合专家组开展相关工作,启动验收委员会专家组对大坝混凝土及金属结构安装施工质量给予高度肯定。
29日上午,在建管局报告厅召开黄登水电站4号机组启动验收委员会会议,首先,专家组听取各参建单位汇报与4号机组启动验收相关的土建、金结及机电安装等完成情况。随后,验收委员会对4号机组启动验收工作进行评价,专家组认为:“黄登水电站建设符合国家基本建设程序的相关规定,输水系统安全鉴定及4号机组启动阶段质量监督已通过,目前,与4号机组启动有关的土建及安全监测工作已完成,1号、2号、3号机组已分别投产并安全运行。4号水轮发电机组及其附属设备、500KV升压设备、电站公用设备、金属结构设备安装完成且调试质量合格,第三方复核调试工作基本完成,工程形象面貌和工程质量满足4号机组启动试运行条件。”
黄登水电站4号机组启动验收工作已圆满结束,这意味着黄登水电站自2010年1月导流洞开工建设、2013年11月大江截流、2015年4月大坝首仓混凝土开始浇筑、2017年11月导流洞下闸、2018年4月大坝全线封顶、2018年7月首台(1号)机组投产发电、2018年11月末台(4号)机组具备启动试运行条件,经过建设者的辛勤付出和不懈努力,即将实现黄登水电站“一年四投”,黄登大华桥水电站实现“一年八投”的发电目标,将创造水电行业投产发电新纪录。
黄登监理中心全体员工将时刻牢记公司“诚信、负责、务实、利他”的价值观,始终坚持“管住过程、守住标准、热情服务、奉献精品”的质量管理理念,团结一致,保证工程质量,并持续做好后续验收等收尾工作,为公司的发展再创佳绩。
