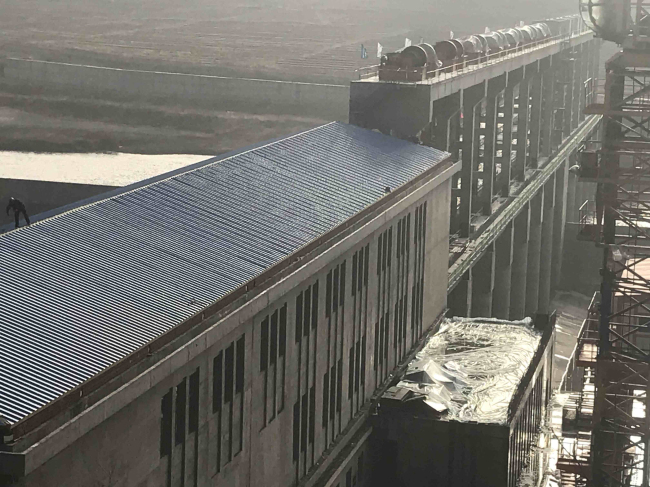

11月26日16时,望江楼水电站厂房屋顶最后一块彩钢瓦吊装到位加固,屋面结构主体全部完成封顶。意味着望江楼水电站工程土建主体圆满结束,将全面进入机电安装工序施工。
望江楼主厂房为河床式发电厂房,长宽高尺寸为84.3×16×46.4米,主机间由进水口、发电流道、尾水管、主机间、上游副厂房和下游副厂房等部位组成。屋面结构为型钢桁架上铺装夹石棉彩钢瓦,防火等级为二级。
望江楼水电站屋顶工程由中水六局施工,桁架采用现场加工,验收合格后进行吊装;屋面彩钢瓦采用工厂加工,运输到工地安装的方式。在桁架施工过程中,监理工程师对整个过程进行了全面、细致的监督检查。进场型钢进行了落地验收,对照材质证明及合格证,用游标卡尺测量其厚度、宽度等指标,确保进场材料合格。所有对接焊缝均进行了无损检测,全部合格。对防腐涂层使用专用仪器进行厚度检查,全部达到设计要求的125微米。对防火油漆的检查也同步进行,保证防火漆厚度,以达到防火等级二级的要求。对彩钢瓦的验收主要使用游标卡尺对彩钢瓦厚度进行检测,确保达到设计要求的0.6毫米,同时还验收石棉的容重,全部达到设计要求。
望江楼水电站屋顶结构自2018年10月8日开始施工,11月26日基本完工,历经不同的恶劣气候,大雪,-9度低温,大风、降雨等天气,施工过程,安全监理工程师全程旁站监控,不具备施工的条件坚决不予开工,保证了施工过程安全可控。
随着土建主体工程结束,望江楼水电站全面进入机电安装阶段,为2019年4月具备发电条件夯实了基础。监理部将在机电安装工序上,严格监理工作,为望江楼水电站争创中小型水电优质工程继续奋斗。
